非金屬光纜接續施工工藝
非金屬光纜接續施工工藝
非金屬光纜接續施工工藝

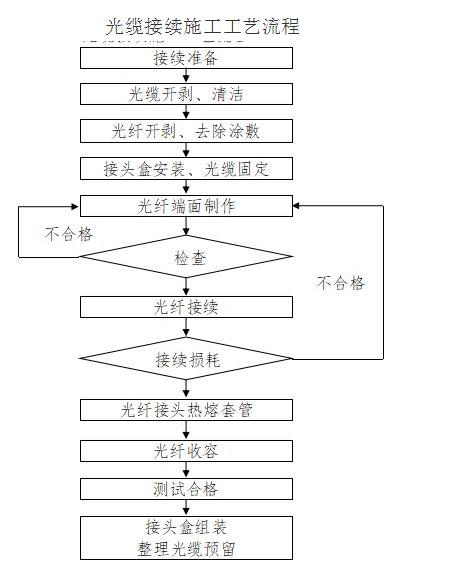

非金屬光纜接續施工工藝流程
1接續準備
清理場地,準備好儀表、工具等,清潔熔接機,安裝非金屬光纜接頭盒。
2開剝非金屬光纜
首先用斷線鉗剪除兩端非金屬光纜頭5~10米,再用環剝器開剝兩端非金屬光纜護套≥1.8米,再用棉紗酒精、丙酮擦拭光纖束管,然后將非金屬光纜固定在接頭盒兩端,再用切割刀開剝光纖束管。
3光纖接續
擦拭裸纖,用光纖剝線鉗在光纖端頭3—5cm去除光纖一次、二次涂敷層并用丙酮將接續光纖擦拭干凈,用光纖切割器制作端面,端面角控制在0.5度以下,端面不合格時須重新切割,接續過程中注意清潔;將切割好的光纖放入熔接機進行待接續,在顯示屏上從X、Y、Z三個方向觀察端面是否合格,不合格時重新切割,監視光纖熔接推定值及仔細觀察接續圖像有無缺陷,如不合格則重新制備光纖端面,再次接續,直到合格為止。接續時,在測試點,測試人員用OTDR監測光纖熔接損耗值。將接續好的光纖用熱熔管補強保護,接續測試完成后進行光纖收容并再次測試,合格后安裝接頭盒,接頭盒內壁、密封條、槽等用酒精擦拭干凈,并嚴格按操作規程進行。
接續損耗:在OTDR監測下進行,接續點平均損耗值控制在0.04dB以下,非金屬光纜引入通信站后,按電氣化區段要求,絕緣方式采用絕緣節,并終端于ODF架終端盒。
4光中繼段測試
用光源、光功率計對每段非金屬光纜中光纖的1550nm、1310nm波長全程損耗值進行測試并作好記錄。
用OTDR光時域反射儀對每段非金屬光纜中光纖,依次使用1550nm、1310nm波長進行全程衰耗、衰減系數,S、R點間的最大離散反射系數,S點的最小回波損耗,全程光纖融接點是否有損耗值超標點,并將后向散射信號曲線存盤作為竣工資料的組成部分移交。
- 光纜布線基礎知識及系統設計2018-10-31
- 礦用光纜如何分類的?2018-11-22
- 歐孚ADSS電力光纜2018-11-22
- 48芯室外光纜廠家分享光纜布線要求2020-11-28
- 光纖帶光纜結構 光纖光纜的價格是多少2020-11-28
- 礦用阻燃電纜規格型號 礦用電纜有什么特點2020-11-27
- 光纜生產廠家:光纜和電纜有什么區別2020-11-27
- 12芯多模光纜,12芯多模光纖,室內室外···2020-07-08
- 礦用光纜,MGTSV光纜,礦用阻燃光···2020-07-08
- GYTA33光纜,防水光纜,水下光纜,防···2020-06-29
